郴州莽山水库即将封顶 最早12月底下闸蓄水(图)
湖南省水利厅 时间:2018-11-30
11月22日,莽山水库大坝项目现场,运输车辆来回穿梭,冲毛水柱用力冲刷着地面,碾压车“哐哐”地碾推着混凝土,测绘工人大声商议着数据结果……火力全开的忙碌施工,与莽山冬日深林的清冷宁静形成鲜明对比。
“等大坝的高度到达警示牌的位置,基本可以封顶了。”站在381.5米高的大坝上,正在接受记者采访的莽山水库开发建设有限公司董事长叶锡伟突然转身,抬高手臂指向不远处山坡上“向科技要质量,向安全要明天”的安全生产警示牌,直观地告诉记者大坝建成后将达到的高度。据悉,大坝封顶的坝顶高度为401米,目前还差19.5米。
自2015年5月莽山水库工程开工建设以来,莽山水库开发建设有限公司加紧施工,常年保证项目工地工人不少于600人,除雨雪天气短暂停工外,其余时间均24小时轮班作业,全力推进项目建设。目前,大坝主体施工已进入最后冲刺阶段。近期,该公司抢抓冬修水利的晴好天气,24小时全天候轮班作业。
“每仓碾压混凝土两万多立方米,要8天8夜才能碾压完成,中间不能停,浇完后备仓四五天后再开下一仓。”叶锡伟介绍说,大坝主要采用国际领先的碾压混凝土浇筑方式,既保证了工程质量又保证了工程进度。
截至10月底,莽山水库已累计完成投资17.642亿元,占总投资18.9443亿元的93.13%。其中,今年已完成投资4.03亿元,占年度计划任务的86.48%。目前,主坝浇筑至381.5米高程,副坝浇筑至388.4米高程,发电厂房主体结构完成,发电引水隧洞于去年全线贯通。在基本建成的大枫山一号渡槽项目现场,莽山水库开发建设有限公司工程技术部部长石星辰介绍说:“灌区骨干工程明渠开挖成型约12公里,渡槽开工3座,隧洞开工9座贯通4座,倒虹吸开工2处。”
莽山水库是珠江流域湖南境内唯一的大型水库,为Ⅱ等大(2)型工程,以防洪、灌溉为主,兼顾城镇供水和发电,工程概算总投资18.9亿元,水库总库容1.33亿立方米,电站装机1.8万千瓦,总工期48个月,2015年5月开工建设,获评2015全国最具影响力的十大水利工程之一。叶锡伟表示,按照目前的进展,计划于12月底下闸蓄水。但如果遇到不利于施工的恶劣天气,另一个预案是2019年1月31日之前下闸蓄水。

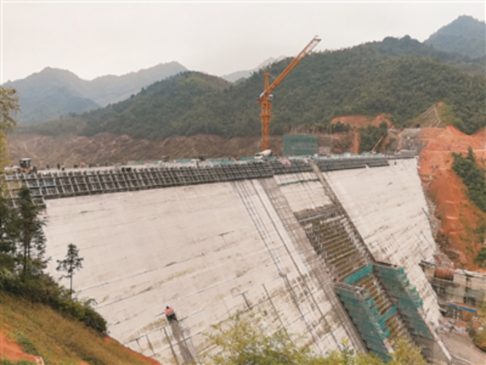

莽山水库项目现场
